اجرای سقف پیشساخته اگر درست و مرحلهبهمرحله انجام نشود، از همان ابتدا پروژه را وارد مسیر پرهزینه و پرریسکی میکند. از ثبت سفارش تا نصب نهایی سقف پیش ساخته، هر مرحله جزئیاتی دارد که نادیده گرفتن آنها معمولاً بعداً خودش را نشان میدهد؛ آنهم جایی که اصلاح، اصلا ساده نیست. در این مقاله قرار نیست حرفهای کلی بشنوید؛ مسیر اجرای سقف پیشساخته را دقیق، عملی و مثل یک دستورالعمل واقعی با هم جلو میرویم.
چکلیست مراحل اجرای سقف پیش ساخته:
- سفارش و هماهنگی با کارخانه تولیدکننده
- آمادهسازی سازه پیش از نصب سقف پیش ساخته
- حمل و تخلیه پنلهای سقف پیش ساخته در پروژه
- نصب و اتصال سقف پیش ساخته
- بتنریزی، تکمیل و تحویل نهایی سقف
مرحله اول | سفارش و هماهنگی با کارخانه تولیدکننده
نقطه شروع اجرای سقف پیشساخته، جایی است که تصمیمهای درست یا غلط، مسیر کل پروژه را مشخص میکند. قبل از هر سفارش، نقشههای سازه باید نهایی شده باشند؛ دهانهها، بارگذاری، نوع تیرها و سیستم سقف کاملاً مشخص باشد. سفارش بدون نقشه اجرایی دقیق، معمولاً باعث تولید پنلهایی میشود که در محل پروژه یا قابل نصب نیستند یا نیاز به اصلاح دارند.
در این مرحله، هماهنگی فنی با کارخانه اهمیت زیادی دارد. کارخانهای که تجربه اجرایی دارد، صرفاً تولیدکننده نیست؛ بلکه میتواند درباره نوع سقف، ابعاد بهینه پنلها، محدودیتهای حمل و حتی ترتیب نصب به شما مشاوره بدهد. اطلاعاتی مثل محل پروژه، دسترسی جرثقیل، طبقه اجرا و زمانبندی موردنظر باید از همان ابتدا شفاف مطرح شود.
تایملاین تقریبی این مرحله:
اگر نقشهها آماده باشد، بررسی فنی و ثبت سفارش معمولاً بین ۲ تا ۵ روز کاری زمان میبرد. هر اصلاح در نقشه یا تغییر در مشخصات، این زمان را طولانیتر میکند.

مرحله دوم | آمادهسازی سازه پیش از نصب سقف پیش ساخته
قبل از اینکه حتی یک پنل سقف پیشساخته وارد کارگاه شود، سازه باید کاملاً آماده پذیرش آن باشد. این مرحله معمولاً دستکم گرفته میشود، در حالی که بخش زیادی از مشکلات اجرایی دقیقاً از همینجا شروع میشوند. سقف پیشساخته برخلاف برخی سیستمهای سنتی، انعطافپذیری بالایی در اصلاح خطاهای سازهای ندارد؛ بنابراین هر ایراد کوچک در این مرحله، در مراحل بعدی چند برابر هزینه و زمان ایجاد میکند.
اولین موضوع، کنترل ابعاد و دهانهها است. فاصله تیرها، عرض نشیمن، طول دهانه و محل تکیهگاهها باید دقیقاً با نقشههای اجرایی و مشخصات پنلهای سفارشدادهشده تطابق داشته باشد. حتی اختلاف چند سانتیمتری میتواند باعث شود پنلها بهدرستی روی تیر ننشینند یا نیاز به برش و اصلاح پیدا کنند؛ اصلاحی که معمولاً توصیه نمیشود.
موضوع بعدی، تراز بودن سازه است. تیرها باید کاملاً تراز باشند و اختلاف ارتفاع در نشیمنها وجود نداشته باشد. سقف پیشساخته روی یک بستر ناتراز، نهتنها نصب سختتری دارد، بلکه پس از بتنریزی میتواند باعث تمرکز تنش، ترکخوردگی و افت عملکرد سازهای شود. به همین دلیل، قبل از نصب، کنترل تراز با ابزار دقیق الزامی است.
در این مرحله باید جزئیات اتصال هم بررسی شود. محل قرارگیری میلگردهای انتظار، کلافهای عرضی، یا هر نوع اتصال پیشبینیشده در نقشه باید آماده باشد. اجرای سقف بدون در نظر گرفتن این جزئیات، معمولاً به تخریب موضعی یا دوبارهکاری ختم میشود. اگر قرار است از شمعبندی موقت استفاده شود، محل و تعداد شمعها نیز باید از قبل مشخص و اجرا شده باشد.
از نظر اجرایی، یک نکته مهم این است که سازه باید تمیز و آماده نصب باشد. وجود نخاله، بتن اضافه، یا قالبهای رهاشده روی تیرها میتواند فرآیند نصب را کند کند یا باعث خطای انسانی شود. تجربه نشان داده پروژههایی که قبل از ورود پنلها یک بازبینی نهایی انجام میدهند، نصب سریعتر و کمدردسرتری دارند.
تایملاین تقریبی:
آمادهسازی سازه، در صورت اجرای صحیح اسکلت، معمولاً بین ۱ تا ۳ روز زمان میبرد. اما اگر نیاز به اصلاح تراز، اصلاح نشیمن یا اجرای مجدد جزئیات باشد، این زمان میتواند بهطور قابل توجهی افزایش پیدا کند.
در ادامه، وارد مرحله سوم یعنی حمل و تخلیه پنلهای سقف پیشساخته در پروژه میشویم؛ مرحلهای که اگر اصول آن رعایت نشود، حتی سالمترین پنلها هم میتوانند آسیب ببینند.

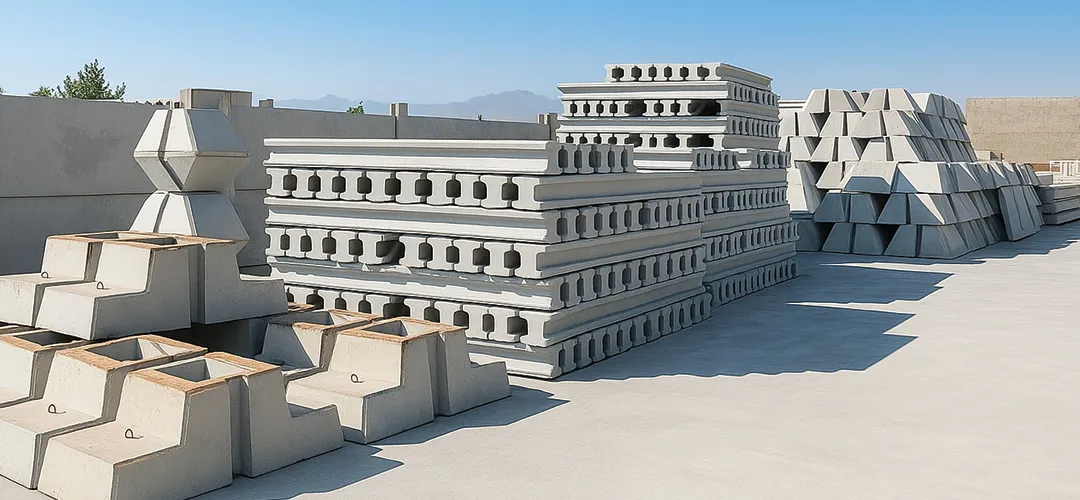

مرحله سوم | حمل و تخلیه پنلهای سقف پیش ساخته در پروژه
بعد از آمادهسازی سازه، نوبت به مرحلهای میرسد که ظاهر سادهای دارد، اما در عمل یکی از حساسترین بخشهای مراحل اجرای سقف پیشساخته محسوب میشود: حمل و تخلیه پنلها. بخش قابلتوجهی از آسیبهایی که در پروژهها دیده میشود، نه در زمان نصب، بلکه دقیقاً در همین مرحله اتفاق میافتد.
اولین نکته، برنامهریزی حمل است. زمان ارسال پنلها باید با آمادگی کامل پروژه هماهنگ باشد. اگر پنلها زودتر از موعد به کارگاه برسند و امکان نصب فوری وجود نداشته باشد، معمولاً در فضای نامناسب دپو میشوند؛ موضوعی که ریسک ترک، لبپریدگی و آسیب لبهها را بالا میبرد. به همین دلیل، حمل پنلها باید دقیقاً زمانی انجام شود که سازه آماده نصب است و جرثقیل در دسترس قرار دارد.
در زمان بارگیری و حمل، نحوه چیدمان پنلها روی وسیله نقلیه اهمیت زیادی دارد. پنلها باید روی سطوح تراز و با فاصلهگذار مناسب قرار بگیرند تا وزن آنها بهصورت یکنواخت توزیع شود. بستن غیراصولی یا تماس مستقیم پنلها با یکدیگر، در مسیر حمل باعث ایجاد تنش و ترکهای مویی میشود که ممکن است در نگاه اول دیده نشوند، اما در مرحله بتنریزی مشکلساز شوند.
وقتی پنلها به پروژه میرسند، تخلیه با جرثقیل باید کاملاً کنترلشده انجام شود. استفاده از تسمه یا قلاب مناسب، نقطه بلند کردن صحیح و حرکت آرام جرثقیل، جزو اصولی است که رعایت نکردن آنها میتواند به شکستگی پنل منجر شود. بلند کردن پنل از نقاط نامناسب یا با زاویه اشتباه، یکی از رایجترین خطاها در نصب سقف پیشساخته است.
نکته مهم دیگر، محل دپو موقت پنلها در کارگاه است. اگر نصب بلافاصله انجام نمیشود، پنلها باید روی بستر صاف، تراز و ترجیحاً روی لقمههای چوبی یا لاستیکی قرار بگیرند. قرار دادن مستقیم پنل روی زمین ناهموار یا روی هم انداختن بدون فاصلهگذار، احتمال آسیب را بالا میبرد.
از نظر ایمنی نیز، این مرحله جزو پرریسکترین بخشهاست. محدوده تخلیه باید کاملاً ایمنسازی شود و افراد غیرمرتبط در اطراف محل کار حضور نداشته باشند. کوچکترین خطا در کنترل بار جرثقیل، میتواند هم به پنل و هم به نیروی انسانی آسیب وارد کند.
تایملاین تقریبی:
در شرایط استاندارد، حمل و تخلیه پنلهای یک طبقه معمولی معمولاً در نیمروز تا یک روز کاری انجام میشود. تأخیر در تأمین جرثقیل، آماده نبودن محل تخلیه یا ناهماهنگی تیم اجرایی میتواند این زمان را افزایش دهد.
در بخش بعدی، وارد مهمترین بخش اجرایی یعنی نصب و اتصال سقف پیشساخته میشویم؛ جایی که دقت در ترتیب اجرا و جزئیات فنی، کیفیت نهایی سقف را تعیین میکند.

مرحله چهارم | نصب و اتصال سقف پیش ساخته
نصب سقف پیشساخته جایی است که تمام هماهنگیهای قبلی باید خودش را نشان بدهد. اگر سفارش درست انجام شده باشد، سازه آماده باشد و پنلها سالم به پروژه رسیده باشند، این مرحله میتواند سریع، تمیز و بدون تنش جلو برود. اما اگر یکی از این حلقهها مشکل داشته باشد، نصب به سختترین بخش کار تبدیل میشود.
نصب معمولاً از یک سمت دهانه شروع میشود و پنلها بهترتیب روی تیرها یا تکیهگاههای مشخصشده در نقشه قرار میگیرند. ترتیب نصب اهمیت زیادی دارد؛ پنلها نباید بهصورت پراکنده یا بدون برنامه روی سازه گذاشته شوند. رعایت توالی نصب کمک میکند تراز کلی سقف حفظ شود و فشار نامتعادل به سازه وارد نشود.
در زمان قرار دادن هر پنل، کنترل نشیمن روی تیر ضروری است. پنل باید بهطور کامل روی نشیمن خود بنشیند و لقزدگی یا اختلاف ارتفاع نداشته باشد. اگر پنل بهدرستی ننشیند، معمولاً وسوسه اصلاح سریع با ضربه یا جابهجایی اجباری پیش میآید؛ کاری که در عمل به ترکخوردگی یا آسیب پنهان پنل منجر میشود. در این شرایط، توقف کار و بررسی علت، تصمیم درستتری است.
بعد از جانمایی، نوبت به اتصال پنلها به سازه و یکدیگر میرسد. بسته به نوع سقف پیشساخته، این اتصال میتواند شامل درگیری میلگردها، کلافهای عرضی یا جزئیات خاص پیشبینیشده در نقشه باشد. اجرای ناقص یا سرسری این اتصالات، یکی از دلایل اصلی ضعف عملکرد سقف در مرحله بتنریزی و بهرهبرداری است.
در این مرحله باید به کنترلهای حین اجرا توجه ویژه داشت. تراز کلی سقف، فاصله بین پنلها، محل عبور تأسیسات و بازشوها باید مرتب بررسی شود. اصلاح این موارد بعد از بتنریزی یا حتی بعد از اتمام نصب، بسیار پرهزینهتر و گاهی غیرممکن است.
از نظر اجرایی، یکی از خطاهای رایج در نصب سقف پیشساخته، شتابزدگی برای رسیدن به بتنریزی است. در حالی که یک بازبینی نهایی بعد از نصب کامل پنلها، میتواند جلوی بسیاری از مشکلات بعدی را بگیرد. این بازبینی معمولاً توسط مهندس ناظر یا سرپرست اجرا انجام میشود و شامل بررسی اتصالها، تراز و تطابق با نقشه است.
تایملاین تقریبی:
در یک پروژه معمولی، نصب و اتصال سقف پیشساخته یک طبقه، در صورت آمادگی کامل، بین ۱ تا ۲ روز کاری زمان میبرد. پروژههایی که برنامهریزی دقیق دارند، حتی میتوانند این مرحله را در یک روز به پایان برسانند.

مرحله پنجم | بتنریزی، تکمیل و تحویل نهایی سقف
بعد از نصب و اتصال کامل سقف پیشساخته، مرحلهای شروع میشود که نتیجه تمام زحمتهای قبلی را تثبیت میکند: بتنریزی و تکمیل. برخلاف تصور بعضی پروژهها، بتنریزی صرفاً «ریختن بتن» نیست؛ اگر زمان، روش و مراقبتهای آن درست نباشد، حتی بهترین نصب هم میتواند زیر سؤال برود.
اولین نکته، زمان مناسب بتنریزی است. بتنریزی باید زمانی انجام شود که تمام پنلها بهطور کامل نصب شدهاند، اتصالات کنترل شده و تأیید نهایی گرفته شده باشد. بتنریزی زودهنگام، بدون بازبینی نهایی، معمولاً باعث مدفون شدن خطاهایی میشود که بعداً اصلاح آنها بسیار پرهزینه یا غیرممکن است.
در زمان بتنریزی، کیفیت بتن و نحوه پخش آن اهمیت بالایی دارد. بتن باید مشخصات فنی پیشبینیشده در نقشه را داشته باشد و بهصورت یکنواخت روی سقف پخش شود. تمرکز بتن در یک نقطه، یا بتنریزی ناهمزمان، میتواند باعث ایجاد بار اضافی موضعی و تنش نامتعادل روی پنلها شود. ویبرهکردن اصولی، بدون ضربه مستقیم به سقف پیشساخته، یکی از نکات کلیدی این مرحله است.
بعد از بتنریزی، نوبت به عملآوری بتن میرسد؛ مرحلهای که اغلب نادیده گرفته میشود. حفظ رطوبت بتن، جلوگیری از خشکشدن سریع سطح و رعایت زمانهای استاندارد، نقش مستقیمی در مقاومت نهایی سقف دارد. بیتوجهی به عملآوری، حتی اگر همه مراحل قبل درست انجام شده باشد، میتواند باعث ترکهای سطحی و افت دوام شود.
پس از گذشت زمان لازم، بازبینی نهایی سقف انجام میشود. در این بازبینی، تراز نهایی، یکنواختی سطح، وضعیت ترکها (در صورت وجود) و تطابق اجرا با نقشه بررسی میشود. در صورت تأیید، سقف آماده تحویل و ادامه عملیات ساختمانی خواهد بود.
تایملاین تقریبی:
بتنریزی معمولاً در یک روز انجام میشود، اما عملآوری اولیه و رسیدن به شرایط مناسب برای ادامه کار، بسته به شرایط محیطی و نوع بتن، بین ۳ تا ۷ روز زمان نیاز دارد.
در مجموع، مراحل اجرای سقف پیشساخته یک زنجیره بههمپیوسته است؛ هر مرحله به مرحله قبل وابسته است و خطا در هر گام، خودش را دیر یا زود نشان میدهد. اجرای اصولی، نه به شانس وابسته است و نه به سرعت بالا؛ بلکه به رعایت گامهای اجرا، کنترل جزئیات و تصمیمهای درست در زمان درست.
جدول زمانبندی تقریبی مراحل اجرای سقف پیشساخته
برای اینکه دید واقعبینانهتری نسبت به روند اجرا داشته باشید، در جدول زیر یک تایملاین معمول برای مراحل اجرای سقف پیشساخته آورده شده است. این زمانها بر اساس پروژههای متعارف ساختمانی برآورد شدهاند و بسته به مقیاس پروژه، شرایط کارگاه و هماهنگی تیمها میتوانند کوتاهتر یا طولانیتر شوند.
این جدول نشان میدهد که در صورت برنامهریزی درست، اجرای کامل سقف پیشساخته میتواند در بازهای نسبتاً کوتاه انجام شود؛ اما به شرطی که هیچ مرحلهای قربانی عجله نشود.
چکلیست اجرایی قبل از شروع هر مرحله
برای جلوگیری از خطاهای رایج، داشتن یک چکلیست ساده اما کاربردی میتواند بسیار کمککننده باشد:
- قبل از سفارش:
▢ نقشههای سازه نهایی شدهاند
▢ نوع سقف و دهانهها مشخص است
▢ هماهنگی فنی با کارخانه انجام شده - قبل از حمل پنلها:
▢ سازه تراز و آماده نصب است
▢ محل تخلیه و مسیر جرثقیل مشخص شده
▢ زمان نصب با زمان ارسال هماهنگ است - قبل از بتنریزی:
▢ نصب و اتصالات بازبینی شدهاند
▢ بازشوها و مسیر تأسیسات کنترل شده
▢ تأیید نهایی مهندس ناظر اخذ شده
این چکلیست ساده، دقیقاً همان چیزی است که در بسیاری از پروژهها وجود ندارد و نبودش، باعث دوبارهکاری و هزینههای ناخواسته میشود.
جمعبندی
اگر بخواهیم همه آنچه گفته شد را خلاصه کنیم، اجرای سقف پیشساخته بیش از هر چیز به نظم در گامهای اجرا وابسته است. از همان لحظهای که سفارش ثبت میشود تا زمانی که سقف بتنریزی و تحویل داده میشود، هر مرحله ادامه منطقی مرحله قبل است و هیچکدام جای آزمونوخطا ندارد.
سفارش دقیق و هماهنگ با کارخانه، آمادهسازی اصولی سازه، حمل و تخلیه ایمن پنلها، نصب و اتصال بدون شتابزدگی و در نهایت بتنریزی و عملآوری درست، مجموعهای از تصمیمهای بهظاهر ساده هستند که در کنار هم کیفیت نهایی سقف را میسازند. تجربه پروژههای مختلف نشان داده بیشتر مشکلات اجرایی، نه به خود سیستم سقف پیشساخته، بلکه به بیتوجهی به همین گامهای اجرا برمیگردد.
اگر مراحل اجرای سقف پیشساخته بهصورت مرحلهبهمرحله و با کنترلهای لازم انجام شود، نتیجه یک سقف ایمن، سریعالاجرا و قابلاعتماد خواهد بود؛ سقفی که هم از نظر فنی و هم از نظر اقتصادی، انتخاب درستی برای پروژه محسوب میشود.
